Ako vytvoriť základ pre dom?

S cieľom budovania dovolenku doma, je potrebné, aby pevný základ pre to. Je vytvorený prostredníctvom rôznymi spôsobmi a môžu byť reprezentované niekoľkých druhov. V rovnakej dobe, obzvlášť populárny základové pásy

. To je spôsobené tým, že jej tvorba ide málo peňazí a času.

Režim nadácie pile-rostverkovogo

Režim rostverkovogo-pilótové založenia.

Tak sa získa hotový kvalitu terénu a trvanlivé. Vyplniť základové pásy môžu byť vyrobené s vlastnými rukami. Treba len vedieť, ako na druh práce. Celý proces jej vykonávania sú popísané nižšie.

Čo potrebujem pre prácu?

Než začnete naliať nadácie pásu, je potrebné si pripraviť niektoré materiály a nástroje. Ich zoznam je nasledovné:

Založenie Schéma lišta s zásypy

základové pásy schéma s zásypy.

  • board;
  • šnúra;
  • pech;
  • cement;
  • lopata;
  • Laserový meter;
  • vrtuľník;
  • kovové tyče;
  • štrk;
  • PENETRON alebo strešnej lepenky;
  • azbestocementové alebo plastové rúrky;
  • strúhadlo;
  • tehly;
  • piesok;
  • nechty;
  • voda;
  • izolačného materiálu;
  • miešačka;
  • level budovy;
  • zváračka.

Fáza 1: prípravné práce

suterén hydroizolácie Scheme

Schéma suteréne hydroizolácie.

Vyrábajú hlavne pad označenie pridelené na výstavbu bytov. Musíte najprv vymedziť obvod budúceho základových pasov. Potom rohy kované kovania. Je nutné skontrolovať, či rohoch rovno. Budete musieť používať laserové meracie pásmo. Ak sa ukáže, že ventil bol správne nainštalovaný, to len vytiahol šnúru.

Ďalej si budete musieť vykonať ďalšie značky. Je to už deje v rámci hraníc na základe toho, šírka základových pásov Je potrebné dosiahnuť 350-400 mm. Za to, že je potrebné starostlivo skúmať tvarovanú plochu pre rozdiely. Tam, kde bude veľmi silná, mal by začať kopať. Potom bude možné eliminovať rozdiel vo výške základových pasov. Ak je to nevyhnutné na vykopať priekopu do hĺbky pôdy mrazu (70 cm - 1,2 m).

Krok 2: vytvorenie "vankúš" a debnenie

V tejto fáze prípravy musia byť vyrobené z piesku "vankúš". Je potrebné načítať budúca štruktúra je rovnomerne distribuovaná v základových pásoch. Jej hrúbka by mala dosiahnuť aspoň 150 mm. Plniace piesku sa môže vykonávať po dobu 1 prijatí. Akonáhle je vyrobená, je potrebné starostlivo stlačená ju. Potom "vankúš" naliať trochu vody. Potom sa re-zhutnený. K tomu, aby takýmto spôsobom ste strávili tak málo času, ako je to možné, nepoužívajte ručné náradie a elektrické.

Teraz by malo byť vykonané s vlastnými rukami debnenie pre nadácie. Môže byť vytvorený z bežných dosiek. Pokiaľ nie sú po ruke, potom použite obloženie kusy preglejky alebo kovu.

Debnenie kladivo do krajiny musí byť v pravom uhle. Produkcia vyžaduje takú prácu vnútri, a ohýbať nechty pre jeho montáž je extrémne vonku.

Video na tému "Ako rýchlo a lacno vytvoriť základ pre dom alebo rozšírenie"

Tieto opatrenia sa vytvorí základ pás s hladkým povrchom. Okrem toho pomôže neskôr, po založení uschne, jednoducho demontovať debnenie. V tomto prípade je nevyhnutné vykonať nad očakávanou úrovňou naliatie základ. Okamžite by malo byť označené značkami na debnenie, ktorú chcete urobiť, bez.

Krok 3: výstuž, vetranie a hydroizolácie

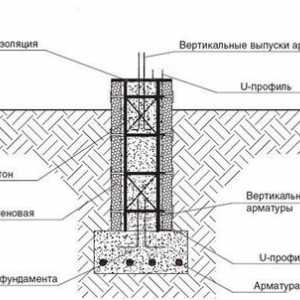

Schéma posilnenie základov

Schéma výstuže základ.

V tejto fáze budete musieť vykonávať vlastné ruky posilnenie základov. K tomu, v dolnej časti základu položiť tehly. Potom s pomocou výstužných tyčí pre vytvorenie mriežky. Cell, že by mal byť približne 330h350 mm. Aby mohol vykonať spoľahlivé, pevné a odolné sieťoviny, je potrebné ho založiť používať zváranie. Keď ona bude pripravená, je potrebné dať ju na dne jamy v hornej časti tehál. Je dôležité, aby sa debnenie mesh ustúpili z každej strany asi 50 mm. Potom, pri odlievaní základ pásu je vnútri monolitu.

Ak je táto práca dokončená, môžeme začať vytvárať vetranie, pretože bez neho, dom je jednoducho nemožné postaviť. Musíte vziať kúsky azbestocementové alebo plastové rúrky, ktoré sú pripojené k batérii. Po ktoré budú musieť byť naplnený pieskom. Potom sa v priebehu roka naliatie betónu roztok nespadajú. Otvory pre O komunikáciu sa podobným spôsobom, ale budú musieť vykonať pod úrovňou terénu. Oni potom po dokončení prác bude musieť otvoriť.

Aj v tejto fáze je nutné zaistiť hydroizolácia. V opačnom prípade bude páska základné obdobie bude významne znížený vzhľadom k tomu, že bude vždy mať vplyv na podzemné vody. robiť hydroizolácie vlastnými rukami možné pomocou 1 z 2 spôsobmi. Prvé spočíva v použití strešnej krytiny. Bude musieť dať na dne jamy. Potom, čo ste sa dostal k finálovému liatie pásku základne a stať, to je úplne suchý, je nutné uložiť strešnej krytiny na všetkých stranách. Pre spoľahlivosť izolačný materiál listov môže mať ďalšie páperie horúceho asfaltu tmelu alebo živice. Treba mať na pamäti, že táto metóda nie je príliš efektívne. Po niekoľkých rokoch krytiny sa začne pohybovať smerom od povrchu betónu, ako výsledok pasoch musieť znova vodotesná. V opačnom prípade začne syret, objaví sa huby a plesne, ktoré povedú k jeho zničeniu.

Schéma stĺpovitý základy

Schéma stĺpovitý základy.

Je lepšie použiť iné prostriedky nadácie hydroizolačné páskou. To tiež môže byť vykonané ručne. V priebehu toho musíme použiť takú moderný materiál, ako je PENETRON. Je to zmes hlbokého účinku. Preniká do betónu a vytvára ochranný povlak. V dôsledku toho sa celý pás pätky cez tento materiál byť vodotesné. Navyše, táto dôležitá vlastnosť, že si ponechá celú dobu prevádzky. V súlade s tým vykonať re-izolácia nie je nutná za pár rokov. PENETRON použitie akurát. Jeho prvé potreba rozpustiť v súlade s pokynmi uvedenými na obale. Potom sa zmes mieša za použitia mixéra pre výstavbu betónových liace stupňa a zavádza sa do roztoku. Po tejto základové pásy budú chránené pred negatívnymi vplyvmi podzemnej vody.

Krok 4: plnenie základu

Za účelom získania spoľahlivého domovskú základňu, je nutné použiť kvalitný Vyliatím tohto roztoku nadácie. Je žiaduce, aby toto, aby prijali konkrétne značku 400. tiež zahrnuté do zloženia riešení sutiny, piesku a vody. Je veľmi dôležité, aby ich podiel. Tak, na prípravu roztoku vyžaduje 1 diel cementu, 3 diely piesku a 5 dielov štrku. Voda sa zavádzať postupne. Je nutné, aby roztok má konzistenciu takmer ako kyslou smotanou. Naplnený transportbetónu od 2 protiľahlých stranách debnenia. Riešením by mala byť podávaná diely. Každá vrstva musí byť starostlivo zrovnal a potom ram. Tak variť lepšie riešenie pre každú vrstvu, aby nedošlo k jeho tuhnutia a konzistencia porušenia. Betonáž by mala byť vykonaná okamžite, aby sa zabránilo studené spoje, čo značne znížiť výkon nadácie. V dôsledku toho bude dom stáť na neho dlho.

Vrstvy sú vyplnené s rukami v intervaloch nie viac ako 2 hodiny. Ak je riešenie razrovnen, bude musieť preraziť na niekoľkých miestach armatúry či sondy. Tak to bude ukončený zo vzduchu. Okrem toho, ďalšie požadované hrkálka kladivo riešenia von. Posledná vrstva nadácie musí byť starostlivo zarovnaný murárskou lyžicou alebo hladidlom. V tomto betónovanie dokončené. Takže základom bude musieť nechať zaschnúť. Ale nezabudnite, v tejto dobe sa o neho postarať. Základom by mala byť pokrytá v noci nepremokavého materiálu, aby sa zabránilo nadmernej vlhkosti, ak začne pršať. Ak je teplo dňa bude na ulici, budete musieť do vody základ vody v malom množstve. Okrem toho bude musieť pokryť perforovaný film.

Odstrániť debnenie môže byť len 30 dní potom, čo ste prestali nalial základ. Za to, že je vhodné ponechať ešte niekoľko dní. A potom to bude možné postaviť dom.

To je spôsob, akým je potrebné naliať nadácie s vlastnými rukami. Tu je proces plný nuáns a dôležitých bodov. Musí nutne dodržiavať, pretože jedine tak váš dom bude mať pevný základ. Veľa šťastia v budove!
