Nezávislé výpočet výstuže v základových pásov
Založenie domu vyžaduje výstuže. Než začnete, je potrebné vykonať výpočet výstuže pre základové pásy. Počet kovových tyčí závisí na vlastnostiach základného materiálu, jeho hĺbku.

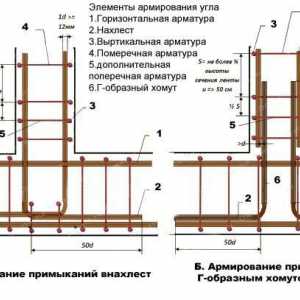

Schéma základ výstuž pás.

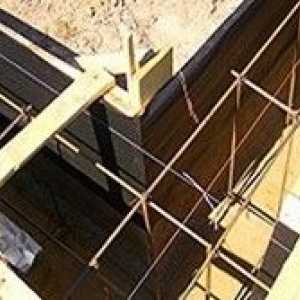

base konštrukcia
Pre vykonať prípravné práce. Použitie akéhokoľvek materiálu vyžaduje priekopy s rovnými uhlov, ktorý sa zhoduje s obvodom budúcej stavby. Vykonať rozvrhnutie pomocou viacerých štipce z kovu alebo dreva, metrický ruleta a pevných vlákien. Aby sa dosiahlo kolmo štipce riadený do požadovaných miest, preťahovanie je v dĺžke dvoch priadzí 3 a 4 m. V kroku 2 vykopaný priekopa.

výpočet Tabuľka pre založenie vystuženie pásu.
3. krok sa vykonáva, ktorým sa vrstvy piesku v 10-15 cm hrubý, ktorý umožňuje stabilizáciu pôdy. Potom vyplniť a vyrábať výstuž. Výpočet výstuže v základových pásov sa vykonáva s ohľadom na jej hĺbku. Základne zapustená typu, na nestabilné pôde, alebo umelý vzdúvanie vyžaduje 2 Murovacie. Odborníci radia, aby pečiatka piesku vankúš, naplniť ju vodou. Piesok prosyadet na nulu a ďalší pokles nebude.
V kroku 4 pracujú väzbu výstužné klietky. Zváranie na takej konštrukcie nie je vhodná, pretože nízky stupeň flexibility. Krytie pracovať s mäkkým oceľového drôtu. V kroku 5 základnej debnenie pôsobiť vystupujúce nad povrch terénu. Materiál pre stavby - dosky. Výška závisí na výške a hmotnosti budúcich stavebných a pôdnych vlastností. Základom tejto časti vyžaduje armovacích košov alebo obrazovky.
Voľba kovanie pre základňu
Technici pri práci na stavbe priemyselných zariadení vyrábať výpočet zosilnenie pre základové pásy, ale pre súkromné výstavby malých objektov, garáží, hospodárskych budov vhodných pre tyče s priemerom 8 mm, a pre nízkopodlažných domov - 10-12 mm. Pás základom masívna konštrukcia priemer použiť výstuže väčší ako 14 mm.
Rám pre základňu pásky - objemový obdĺžnik s 2 nosič nad a 2 nižšie. Prepojka umiestnená zvisle hore a dole, nepociťujú veľkú záťaž a sú povinní udržiavať integritu dizajnu a dať mu šmykové pevnosti.

Parametre pre výpočet výstuže pre nadáciu.
Krok medzi rebrami je závislá na veľkosti rámu a dosahuje 30-80 cm. Krok medzi horizontálnymi nosnými prvkami, nesmie byť menšia ako 30 cm.
Prepojky môžu byť vyrobené z hladkej tyče s menším priemerom.
Odborníci odporúčajú, aby vzdialenosť medzi vonkajšou časti a plniace tyč 50 mm, aby sa zabránilo korózii.
Správne výpočty sa zabránilo zbytočnému čas a náklady sa podieľajú na nákup materiálu.
Požadovaný vykonávať meranie vo všetkých základni spolu so stenami vo vnútri budovy a výsledné číslo násobené 4. Získame metráž nosné prvky vodorovne. Celková dĺžka základne je rozdelená krokom, ktorý väzby sa vykonáva, a násobiť výsledné číslo o 4, vypočítať požadovaný počet prepojok. Pre výpočet dĺžky kotvy 1 na páse, pri použití nasledujúceho vzorca:
D = P O, kde P - dĺžka základne, K - počet vložiek v jednej zóne.
Pomocou vzorca Q = P / L (L - dĺžka rámu buniek), môže byť počet vodorovných pásov. Dĺžka prepojka sa vypočíta podľa tohto vzorca:
C = T (K-1) 0,05, kde T - rozteč medzi pozdĺžnou výstužou.
Nasledujúci vzorec bude potrebné určiť počet zvislých prepojek:
J = P / N, kde N - krok medzi zvislými tyčami.
Výpočet dĺžky zvislej tyče medzi pásy môžu byť založené na nasledujúce údaje:
U = H (P-1) 0,05, kde H - vzdialenosť medzi rámovými pásmi.
základné výpočty
Na príklad štruktúry 6x8 m s dvoma prepážkami s dĺžkou 4 a 6 m požadovaného počtu látok sa vypočíta nasledujúcim spôsobom:. Obvodový rozsah (6 + 8), 2 = 28 m však prepážky otočí 28 + 6 + 4 = 38 m Celková dĺžka nosnej vodorovnej roviny. tyče 38 4 = 152 m.
Na trhu sú podobných tyčí 6 m. Preto sa musí pripojiť k výkopu dĺžku segmentu 8 m. Ukazuje (4 + 4) 2 = 8 kĺby. . Vyžaduje presah 0,5 m v každom smere, s 152 + 8 = 160 m Výpočet tyčí - 160/6 = 26,6. To vyžaduje, aby nosič tyčí 27 v rovnakej časti.
Prepojky hladké tyče s priemerom 8 mm s rozstupom 0,5 m. Dĺžka základne 38 m, takže to bude trvať 38 / 0,5 = 4 304 kusov. Prvá polovica z nich - horizontálne, a druhá - vertikálne. Výška rámu 0,5 m a šírke 0,25 m je nutné pre vertikálne 304/2 0,5 = 76 m, a pre horizontálne - 304/2 38 m = 0,25 tyče.
Párenie pracovať so špeciálnym hákom. Je nutné pripraviť drôt 0,5 m. Na krúžky 304 bodov potreboval až 4 pre párenie kĺbov. Získa sa (304+ (4 + 4) 4) 0,5 = 168 metrov. Takýto drôt pôsobí na trhu v rolkách o rôznych dĺžkach.
Základom výstuž
Minimálna hrúbka dosky na základu
Základom výstuž
Ako vytvoriť rámec pre základové pásy?
Výpočet výstuže základové pásy
Ako presne určiť množstvo stavebného materiálu pre posilnenie základov?
Ako vytvoriť rámec výstuže?
Výpočet koľko výstuže je nutné k založeniu
Výpočet počtu ventilov na základových pásoch
Ako vykonať výpočet týchto materiálov pre založenie?
Vodičské základ výstuž strip: postupný práce
Výpočet výstuže pre základové a výstuže technológie
Číslo pre základové výstuže
Ako správne vystužené základové pásy
Pravidlá pre výpočet základu výstuž pásu
Ako vypočítať výstuž pre založenie
Ako vypočítať množstvo výstuže v betónovej kocky
Výpočet základových pásov: definícia ukazovateľov vzorcov
Ako vypočítať základové pásy?
Očakávame, že výstuže pre základové pásy
Výstuž technologickej základne
