Konštrukcia technológia základových pásoch pod rám

obsah:

Video o "Features základoch odlievanie, odvetrávané základy. Stavebné 55"

Zrub bol aktívne používaný naši predkovia. Stáročia prešiel, a dnes je k dispozícii veľké množstvo materiálov, ktoré prekoná zrubu súbor parametrov. Avšak malá chata, a dokonca aj priestranná stavba guľatiny nezmizne. Ľudia usilovať o jednotu s prírodou a oddýchnuť od mestského zhonu. To všetko je samozrejme dobré, ale ak si vyberiete zle a robiť základy pre rám, potom už nič. Pevný podklad pod rámom je jedným z najvýznamnejších prvkov domu. Odborníci odporúčajú rozhodli postaviť dom z guľatiny základové pásy.

Tepelná izolácia základových pásoch

Schéma základ izolačný pás.

konštrukcia pásu

Podmurovka - sa jedná o jeden systém, ktorý má obvykle rovnakú šírku a výšku celého obvodu.

Výškový rozdiel môže byť len v prípade, keď je štruktúra je postavená na pozemku so sklonom. Základový pás je ideálny pre masívne konštrukcie, ktorá sa nachádza na pôdach s nízkou únosnosťou.

Ak chcete vytvoriť základ pásky pod rámom, budete potrebovať tieto nástroje a materiály:

Výstavba zrubových domov na kľúč

Obvod výstavba zruboch na kľúč.

  • ruleta;
  • level budovy;
  • silná šnúra;
  • Štipce (výstužné kusy);
  • dosky na debnenie;
  • výstuže 12 mm;
  • nechty;
  • zastrešenie;
  • pletenie drôtu;
  • potrubie s vetracími otvormi;
  • piesok;
  • betón.

Sole základňa páska splnený v hĺbke, ktorá je 20 cm pod indikátorom pozemné mrazu. Keď sú suché alebo piesčité hmotnosť podzemnej vody, páska báza môže byť vyššia, než je hodnota zmrazenie, ale nie menej ako 50-70 cm od indikátora úrovňou terénu.

Základom Výstužný pás

Schéma základ výstuž pás.

V prípade, že spodná časť suteréne pod rám pokrytý pieskom, bude to výrazne ušetriť materiál. Základový pás je univerzálny, to môže byť vykonané na takmer akýkoľvek typ pôdy. Piesok by mal vyplniť vrstiev veľkosti 15-20 cm, pre-vyrobené vybrania. Pre normálnu zhutnenie naliať vodu.

Na piesku alebo štrku je umiestnený, alebo štrk. Hrúbka vrstvy - 10 cm Ďalší krok -. Naliatím roztoku, ktorý obsahuje cement a piesok. Potom sa pridá ďalšiu vrstvu. Časť základu, ktorý je umiestnený nad zemou, treba robiť na debnenie systému danej výške. Tam sa vyleje betónovú zmes. Ak je základom je pripravený byť prevedené do tesniaceho usporiadania. Pred dažďom a vodou chráni slepú plochu s minimálnou šírkou 1 m. Teraz sa pozrieme na každom kroku v detaile.

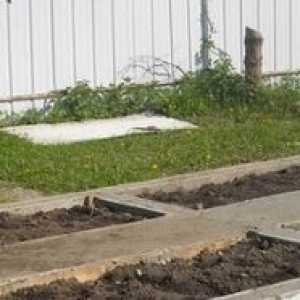

Pit pre výstavbu

nadácie hydroizolačný pás

Schéma nadácie hydroizolačný pás.

Na začiatku každej stavby, bez ohľadu na to, čo bolo vybraných nadácie, je nutné zaistiť mu priekopa alebo jama. V prípade, že dom nebude pivnica, základové pásy, môžete jednoducho vykopať priekopu. Budovanie nepodpivničený oveľa drahšie, pretože objem zemných prác a spotrebu materiálu sa znižuje.

Vo väčšine krajine má malé odchýlky v obidvoch smeroch pozdĺž dĺžky a šírky, takže výkopové zariadenie pod základným rámom pod zaobísť bez vodnou hladinou. Z je nutná mimo obvodu predbežného značiek na určenie najnižší bod a je už teraz štart na tom, zvoliť hĺbku jamy. Je dôležité mať na pamäti, že hĺbka jamy musia byť rovnaké v každom bode.

pieskové lôžko

Melkozaglublenny nadácie

Schémy melkozaglublennogo základ.

Pieskové lôžko sa používa na zníženie zaťaženia na betónovom základe u sezónneho opuch pôdy. Horná časť z vriec s pieskom, ako aj spodná časť nádržky, starostlivo vyrovnaná a zhutnené úrovni.

Urýchlenie realizácie stavebných prác na zariadení z piesku vankúša môže byť, ak je vytiahnuť lešenia na úrovni, ktorá zodpovedá hrúbke sedáka. Potom bude klesať len spí na piesku čiaru a opatrne pritlačí špeciálnym valčekom. Mokrého piesku sa lisuje o sebe, takže zatiaľ čo tesnenia, musí byť napojená vodou.



Množstvo piesku potrebného pre tlmiace zariadenie sa vypočíta vynásobením šírku priekopy na jeho dĺžke a hrúbku vankúše.

Debnenie pre montáž

základ pásový

príklady schéma základových pásoch.

Debnenie - dizajn, ktorý dáva konkrétnu podobu. To môže byť pevné alebo odnímateľné. Obklad je jedným z najviac časovo náročné a významné procesy základové práce. Štíty pre tento návrh je obvykle vyrobená z brúsenej rady, ktorý má mnoho výhod. To je drahšie ako konvenčné dosky, ale je plynulejšie a rovnomernejšie ako štítu, lacnejšie náklady v dôsledku skončenia vonkajšiu časť viečka. Doska má určitú veľkosť, ktorá umožňuje presne riadiť výška debnenia budúcnosti napĺňa. Preto je lepšie zvoliť hranami dosiek, ktoré môžu byť znovu použité.

Dĺžka panelov z betónového základu je zvyčajne menší, než je hrúbka dosky. Na vnútornej strane chráni rozptylové nechty a potom smeruje von. Akonáhle sú panely orezaný, prejsť priamo k procesu zostavy debnenia.

štíty časť zásuvka zhromaždené pomocou skrutiek do dosky dosadajú navzájom a malty nie je obsiahnutý v medzere. Akonáhle sú panely zostavené, horné a strany výstužných vzpier. Čím viac stĺpiky, tým spoľahlivejšie bude debnenia, lebo jeho drevené steny nemôže vydržať tlak, pretože pod veľkým tlakom, je prípad, keď sa roztok naleje na ne. Aby sa kvapalná zložka roztoku nie je ponorený do dosiek na vonkajších stenách dokončenej stavby môžu byť namontované alebo strešné asfalt. Vo všetkých bodoch nadácie pod rámom debnenia musí byť vykonané nad betónom.

Vystuženie a ventilácia

Konštrukcie základových pásoch

Obvod konštrukcie základových pásoch.

S pomocou výstuže možno dosiahnuť kvalitatívnu zmenu v konkrétnych charakteristík a robiť to viac trvanlivý a odolný voči účinkom rôznych druhov záťažou. Armatúra pôsobí ako akási kostra a urobiť pásky trvalú základňu.

Posilnenie mriežka by mala byť inštalovaná vo vzdialenosti 30-50 mm od okrajov základových pásov pod rámom do základne po naplnení úplne dostal do malty. Aby sa vysoko kvalitné výstuž, je nutné použiť oddiel ventil nie je menšia ako 12 mm. Ventily umiestnené na tehly v dvoch radoch.

Najlepšie zo všetkého je, že ventil bol integrálne na dĺžku, pretože menšie kĺby, tým vyššia je pevnosť základov. Do nižších armovacie tyče pripojenej prepojky. To sa vykonáva s použitím viazací drôt, vo vzdialenosti 40 cm, potom rohov získané zvislej tyče pripojené bunky.

Ďalej, na rovnakom princípe sú privarené alebo pripojené horné a stredné radu vodorovných tyčí. Dátové rady sú tiež nastaviť jumpery každých 40 cm.

Bez ohľadu na štruktúru alebo postavený, je nutné zaistiť vetracie viečko. To sa vykonáva za použitia kusov plastových alebo azbestocementových rúr s priemerom 100 mm. Pri zalievaní, aby sa zabránilo dostať riešenie v týchto otvorov, je potrebné uzavrieť handričku a naplní pieskom. A ďalšia vec: je potrebné nainštalovať, aby mierny sklon smerom k ulici k vode, ktoré môžu nastať v dôsledku kondenzácie, to muselo prúdiť.

naliatie betónu

Ak je k dispozícii možnosť, že je lepšie objednať časť pre naliatí betónový podklad pripravený domiešavač s cementovou maltou získané vo výrobnom závode. V iných prípadoch sa roztok pripravený v domácnosti s využitím betónu M-200, M-300 alebo M-400. Voľba konkrétneho kvalite závisí od vlastností tohto objektu a poveternostným podmienkam. Štandardný roztok môže byť vyrobený nezávisle na cementu, piesku a štrku v pomere 1: 3: 3. Aj v roztoku by malo byť pridať vodu až do požadovanej konzistencie na malty nebola príliš vodnatá.

Betón sa pomaly naleje do formy, bez rizika tvorby dutín v tom, čo bude hrať rolu prvkov tvoriacich výstužné štruktúry. Každá vrstva by mala byť starostlivo zhutnené ubíjačky. Aby bolo možné položiť malty je dobre pozdĺž debnenia na to, pravidelne kliknutím na tlačidlo. Naliatí základ pre plné hĺbky by sa malo uskutočniť čo najskôr. Ak chcete základný rám pod maximálnej pevnosti, je horná časť musí byť pravidelne sprej s vodou.

Po skončení liatia betónového základu stavebného procesu nekončí. V prípade, že počasie je zakalený a daždivé, kúpal základňa je pokrytá fóliou. V horúcom počasí, naopak, musí byť napojená vodou a kryt zo slnka. Riešenie je plne tvrdená po troch týždňoch, a až potom sa môže odstrániť debnenie, upevnite prvý prevodový stupeň a spustite zrub.
