Ako urobiť odtok vlastných rúk

obsah:

Odvodňovacie a príprava

Organizovať ich vlastnou rukou drenáž je nutná aj pri výstavbe víl, ale niekedy sa stáva, že tento bod bude odložený na neskôr. Dôvodov môže byť veľa: prehliadol, nie je tam žiadny finančnú spôsobilosť nie je dostatok času na prácu, alebo jednoducho nevedel, o potrebe pre dodatočnú ochranu základu.

drenážny systém

Schémy prifundamentnogo odvodňovacie zariadenia.

Sama o sebe, odvodnenie v krajine, vlastnými rukami je pomerne jednoduché v teórii, ale fyzicky zároveň musí pracovať zo srdca, pretože práca bude musieť pristáť s minimálnym použitím ťažkej techniky.

Podstatou odvodňovacieho systému je veľmi jednoduchá: všetka voda, ktorá pochádza z podzemných tokov, a pozdĺž cesty, a padá ako dážď je odklonená do podzemného potrubného systému a potom vypúšťa do voľne stojacich kolektorov. Tento prístup predlžuje životnosť nadácie najmenej 2-3 krát, tj v skutočnosti vďaka niekoľkých týždňoch práce aj vnuci nebudú musieť premýšľať o budovaní nového domova.

Drenážny systém je potrebné začať robiť čo najskôr po skončení obdobia dažďov, aby mali čas, aby plne realizovať svoj plán. možné je tiež žiaduce získať podporu niekoľkých ďalších ľudí, v opačnom prípade sa práce môže trvať mesiac a všetkých čias. Zároveň chceme, aby sa ubezpečil, že bude v tom čase žiadny dážď, zatiaľ čo tam je obkapyvanie nadácia alebo pôsobeniu vody v tomto okamihu by bolo zničujúce ako predtým.

Pracujte so zemou

  1. Lopaty.
  2. Koliesko pôdy.
  3. Rýpadlo.
  4. Ruleta.
schéma priepustky

Schéma drenážnych rúrok.

Teraz si môžete predstaviť sami zlej ženy, vziať lopatu v ruke a začať kopať okolo vzniku kruhu. Šírka takých priekop bude 1 m, a 0,5 m zapustená viac ako základ.

lopaty, krompáč, páčidlo, ale v žiadnom prípade nie je ťažké techniky: iba ručné náradie, ktoré môžete použiť na vytvorenie takého priekopa. Bagre všetkého druhu môže spôsobiť nenapraviteľné škody na betónový základ, čo by znamenalo úplnú alebo čiastočnú zmenu domu. Niekedy hlboké základy natoľko závažné, teda v takýchto prípadoch by sa mala rozšíriť o 0,2 m priekopa, aby bolo možné bezpečne zbaviť pôdy. Pre rovnomerné obkapyvanii domčekov šírke 1,2 m, je viac než dostačujúca.

Na stavebné 4 sú vybrané referenčných bodov (zvyčajne v rohoch), načo sa kohúty sú vyrobené z nich 5 m rovnakej hĺbky. Šírka kohútika môže byť tak malé, ako je veľkosť umožní pracovníkom, ktorí sa stlačením tlačidla. Jediným účelom priekopy - položiť potrubie. Už teraz je možné použiť a rýpadlá, takže práca ide rýchlejšie než pod domom.

kanalizácie

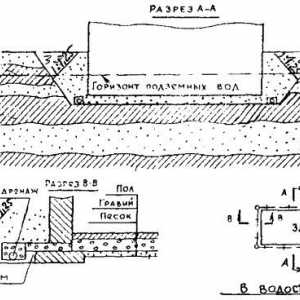

Schéma kanalizácie.

Na konci výkopu korún kolektora dobre. Priemer vrtu musí byť rovnakého priemeru betónu sú k dispozícii v tejto oblasti krúžky. Prehĺbenie studne siahajú až do 2-3 metrov dole, takže neexistujú žiadne ťažké stroje je jednoducho nestačí, pretože inak tu len týždeň bude musieť pracovať s lopatou. Avšak dno a steny sú zarovnané po ruke, takže sa nemusíte príliš spoliehajú na techniku.

Na konci je malý prienik do drážky po celej dĺžke priekopy. Hĺbka drážok je len 5,7 cm, ale mal by byť tak hladký, pretože To bude spočívať potrubia pre odvodnenie. Ale teraz, len pokryl geotextílie, a práca s pôdou možno považovať za dokončená.

montážne

Budete potrebovať:

inštalácia kanalizácie

Montado potrebujú pre drenážne potrubie, šácht.

  1. Tube odvodnenie.
  2. Wells prezeranie.
  3. Krúžky betónové.
  4. Betónové dosky.
  5. Puncher.
  6. Bulharský.
  7. Crane.

Drážka je položený špeciálny rúrky pre odvodnenie. To môže byť izolovaný priamo najmä 2 - zvlnená štruktúra, ktorá umožňuje, aby vydržali vysoké zaťaženie a je ohybný v ohybe a perforácie cez vodné sacie plochy.

Rúrky sú položené presne rovné čiary, a v prípade, že dom má mierne zakrivený tvar, je prípustné koleno mierne, ale nič viac, než umožňuje zvlnenie. V rohoch potrubia jednoducho odrezať a zostáva vo voľnom stave.

Schéma uzavretý drenážny systém

Režim uzavreté odvodňovací systém na mieste.

Na zemi, znižuje potrubia inštalované šachty. Tieto zariadenia sú určené len na výkon jedinému účelu: špehovať stavu odvodňovacieho systému, a ak je to potrebné, čoskoro nápravné opatrenia. Postačí len 1-2 krát do roka nahliadnuť do šachty, aby zabezpečili perfektný výkon. Príčinou problémov môže byť len jeden: sa voda dostane príliš veľa nechcené položky, ktoré upchávajú prírodné filtre (takmer vždy - piesok), ako brániť voľnému priechodu vody. Všeobecne platí, že šachty pod majú vstupy pre rúrky, ale inak je tento vstup môže byť vykonané pomocou drviča.

Na koncoch na určenom mieste po žeriavovej kolektorov inštalovaných betónových krúžkov. Môžete tiež použiť navijak, ale žeriav stále rýchlejšie a spoľahlivejšie. Top pokrytá betónovú dosku, ktorá sa vykonáva v otvore pre poklopu.

Drenážna rúrka v betónovej časti pomocou krúžku razníka a kopal do nich o 30-40 cm.

Ak si nechcete používať vodu v budúcnosti, potom na dno kĺbov a môže byť osamote, aby voda pomaly ustupovala do zeme. Ak chcete používať dažďovú vodu, čistená voda (k dispozícii len technických oblastiach ako je zavlažovanie), to je najlepšie, aby dno a stmelil kĺby krúžky. Za to, že poklop sa zníži čerpadlo s hadicou a urobiť všetko potrebné pre odstránenie vrchole.

zastavenie

musíte:

Video o "Odvodňovacie rúk - ako sa odvodnenie uzavretého typu"

kladenie geotextíliou

Schéma pre položenie geotextílie odvodnenie.

  1. Štrk veľký.
  2. Piesok.
  3. Ground.
  4. M100 riešenie betón.
  5. Odkvapy.
  6. Štrk.

Video na "odvodnenie je pripravená. Ako vytvoriť kanalizácie okolo domu"

Dokončenie je tradične najviac jednoduchý a rýchly, aj keď to bude okamih, kedy budete musieť byť trpezliví. Zaspávanie trúbku, nebojte sa o svojom stave v budúcnosti, pretože vlnitý povrch vyrovnáva a nie s takými bremenami.

Spočiatku je hrubý štrk vyplnená tak, že jeho výška je dosiahnuté základom 20 cm. Táto vrstva bude poskytovať zvláštne fyzickú záťaž na zmäkčenie odvodnenie.

Layer 2 - piesok. Vrstva končí na úrovni, kde začína betónová základová doska.

Podobné videá "DRENÁŽNY HOMES vlastnými rukami Časť 1"

Layer 3 A - štrk. Je vyplnený v prvom priekope, ale nemá vplyv na pobočku. Pri organizovaní livnevki vykonať ďalšie "príspevok" hneď vedľa betónových krúžkov. To nedosahuje úrovne terénu iba 15 cm.

Layer 3 B - zem. Naleje do pobočky, bočné časti ľahko šliapať žiaduce, aby sa pri ďalšej práci nerozsýpal. Na zem nedosahuje 15 cm, ak si vytvoríte livnevki.

Video na "odvodnenie predmestskej oblasti. Fazenda. Fragment správa z 15.05.2016"

Ďalšia úroveň potrebné na pokrytie všetkých hotovej betónovej odvodnenie pod domom slepý priestor. Z tohto dreveného debnenia sa vykonáva po obvode, do ktorej je betón naliaty roztok. Postavenie slepej oblasti by mali byť dokonale vodorovná a mierne nadol od domu do kanalizácie.

Na samom konci s lopatou kopať okolo slepú plochu. Šírka výkopu bude trvať presne 1 bajonet a hĺbka je prísne kamenných vankúšov. Potom použiť akýkoľvek hrubého kameniva, čo je príjemné na pohľad. Najčastejšie používané obyčajné okruhliaky, ale tu to otázka vkusu.

Okrem odvodnenie krajina môže súčasne vykonať rainwaters systém a organizovať izoláciu nadácie. Oba kroky sú veľmi opodstatnené, keďže To bolo použitých viac ako jedno storočie na svete. Pre Rusko sa jedná o doplnenie a všetky zásadné charakter.
